南京]大学新校区工程工程总承包EPC技术标

   2025-08-08 830
核心提示:工程建设规模:本工程总建筑面积191443㎡,其中地上建筑面积147923㎡,地下建筑面积43520㎡,其中最大单体交叉学科中心建筑面积

工程建设规模:

本工程总建筑面积191443㎡,其中地上建筑面积147923㎡,地下建筑面积43520㎡,其中最大单体交叉学科中心建筑面积约35086.71㎡(高度80.1m),本标段人防面积约37241㎡。

本工程共13个单体:理学院、生环学部楼、动物学部楼、食品科技学院、园艺学院、植物保护学院、农学院、交叉学科中心、展览馆、危化品仓库、危废品暂存库、危化品仓库值班室、4号校门。

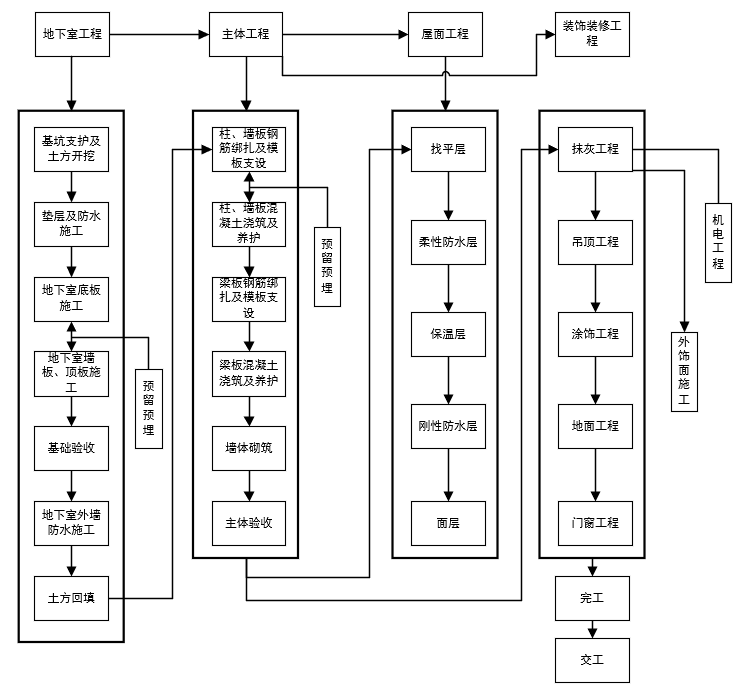

<label class=<i></i>'gjcText<i></i>'>单体施工顺序流程图</label>.png

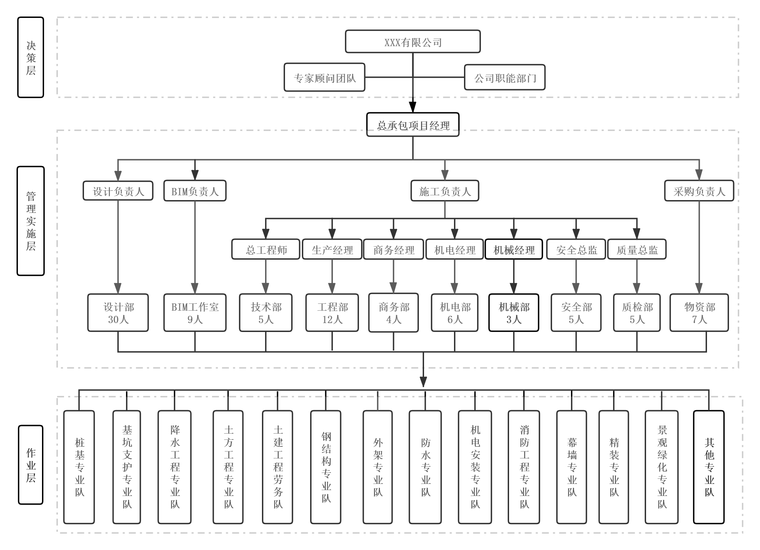

<label class=<i></i>'gjcText<i></i>'>项目组织结构图</label>.png

<label class=<i></i>'gjcText<i></i>'>安全管理流程图</label>.png
