核心提示:工程名称:桐乡市医院改扩建工程;包括医疗综合楼及门卫;本工程工程桩采用长螺旋钻孔压灌注桩,围护桩采用钻孔灌注桩。本工程工

工程名称:桐乡市医院改扩建工程;包括医疗综合楼及门卫;

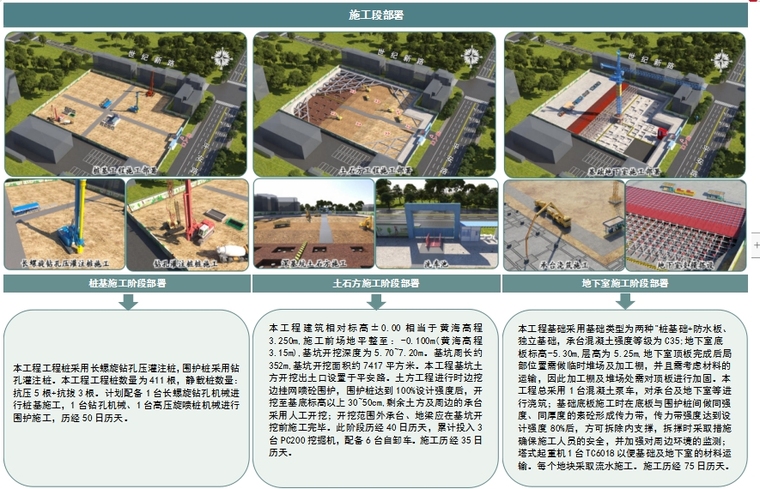

本工程工程桩采用长螺旋钻孔压灌注桩,围护桩采用钻孔灌注桩。本工程工程桩数量为411根,静载桩数量:抗压5根+抗拔3根。计划配备1台长螺旋钻孔机械进行桩基施工,1台钻孔机械、1台高压旋喷桩机械进行围护施工,历经50日历天。

包括:

  1. 总体施工部署

  2. 重点难点分析

  3. 主要施工方案

  4. 工程质量保障措施

  5. 施工进度计划和保障措施

  6. 文明施工、安全生产、环境保护措施

  7. 管理人员配备

  8. 施工设备配备
